鋁鎂錳屋面安裝技術交底您當前位置:首頁 >>內容詳情

鋁鎂錳屋面安裝技術交底

時間:2010年    月   日

地點:北京市xxx區xxxxx現場

主持人:xxx

技術交底人員:

參加人員全部施工人員

主題:屋面安裝技術與質量

口號:按期完成鋁鎂錳屋面施工,首次驗收合格就是降低成本,

1. 進入現場施工人員在測量員的指揮下明確知道測量的起點,中間點和終點

2. 每組兩名測量員測量后的數據要保密,然后作業面進行交叉更換測量,

3. 對測量后的數據在現場指揮長主持召開調度會上,由測量員分別將測量數據進行匯報,,由技術員驗證誤差是否符合規范,

4. 劃線時要使用油制的劃線筆,由測量員負責指揮

5. 劃線后由交叉后的測量員進行檢測是否有誤

6. 對測量后數據不符合設計要求超出規范的,向甲方和監理提出

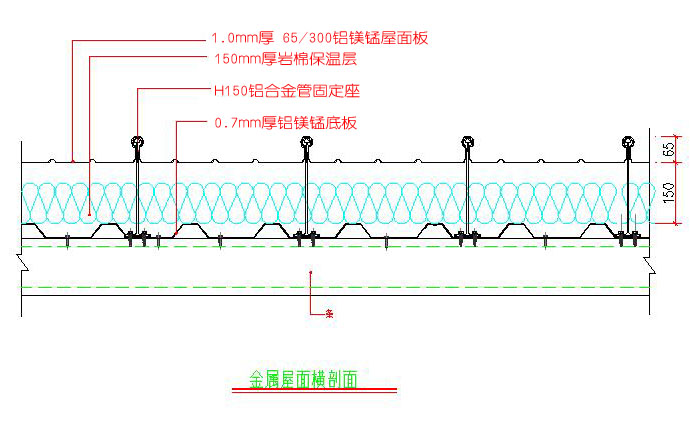

7. 安裝屋面固定支架要預先安裝好隔熱減震墊

8. 安排施工人員要按屋面板的長度和棱條間隔數量橫排推進操作法

9. 安裝支架時一定要掛線操作,要求高度和間隔誤差不得超出施工規范要求,防止屋面板無法安裝

10. 安裝屋面板前要掛線對支架位置進行檢查,防止位置有誤屋面板安裝不上,或安裝后無法進行咬合

11. 安裝屋面板時要統一聽從指揮長指揮,安裝速度不能太快,防止忙中出現質量,

12. 機械咬合機要專人操作,咬合力調整后進行咬合實驗,經現場技術負責人對咬合力進行驗收后方可進行咬合,

13. 咬合操作進行20米時操作人員對咬合力再次進行檢查和調整,防止調整螺栓松動

14. 咬合操作進行50米時由技術人員對機械咬合力進行最后的驗收,防止咬合出現質量問題

15. 屋面板安裝要先矩形后扇形,先小屋面再大屋面,按編號順序進行屋面板安裝

16. 屋面板安裝時每三延長米要安排一名安裝人員,同步進行安裝操作,確保質量

17. 安裝屋面板后及時進行屋面板包裝物的清理,打包裝進垃圾編織袋,運到現場垃圾堆積處,防止垃圾從屋面隨風刮到地面

18. 對施工中出現影響質量和進度的要及時匯報,匯報方式采取就近匯報方式,在沒有指揮長下令停工時,不得私自停工待改



北京xxxxx建材有限公司

2010年   月   日
